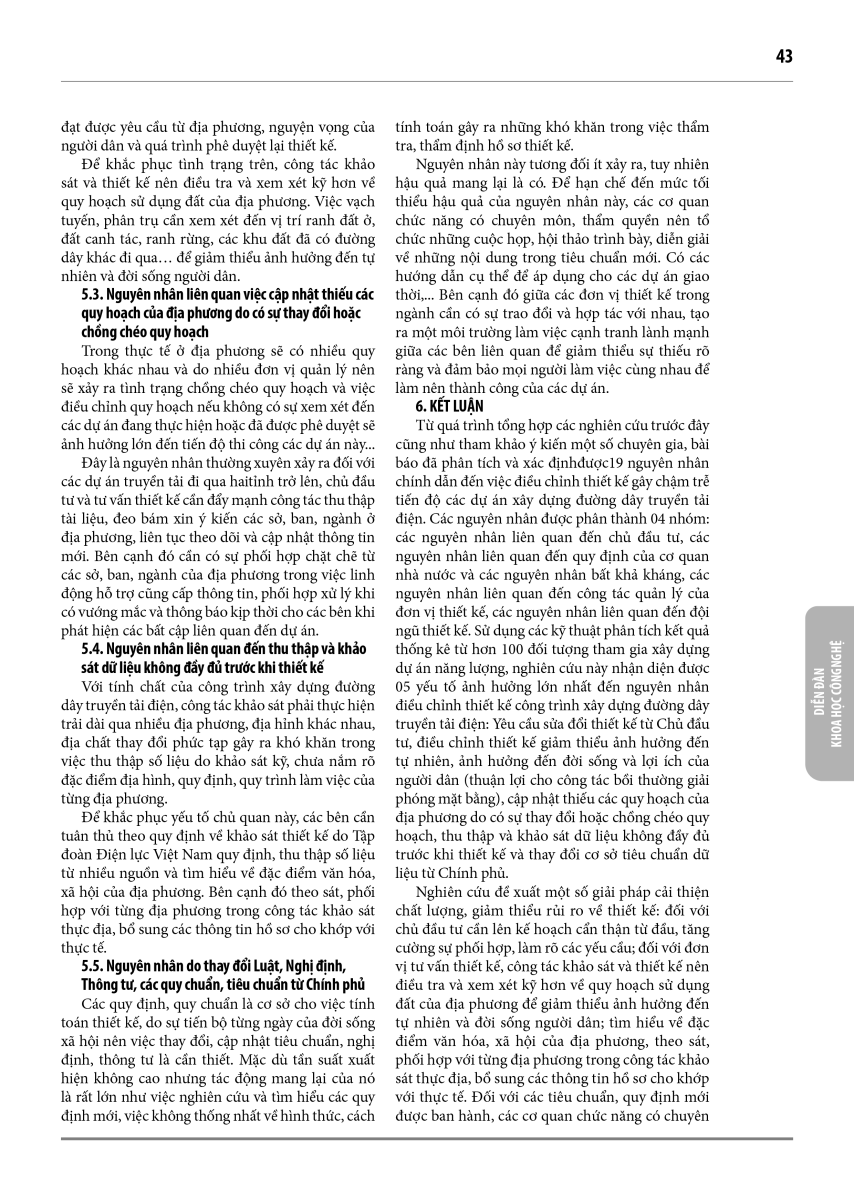

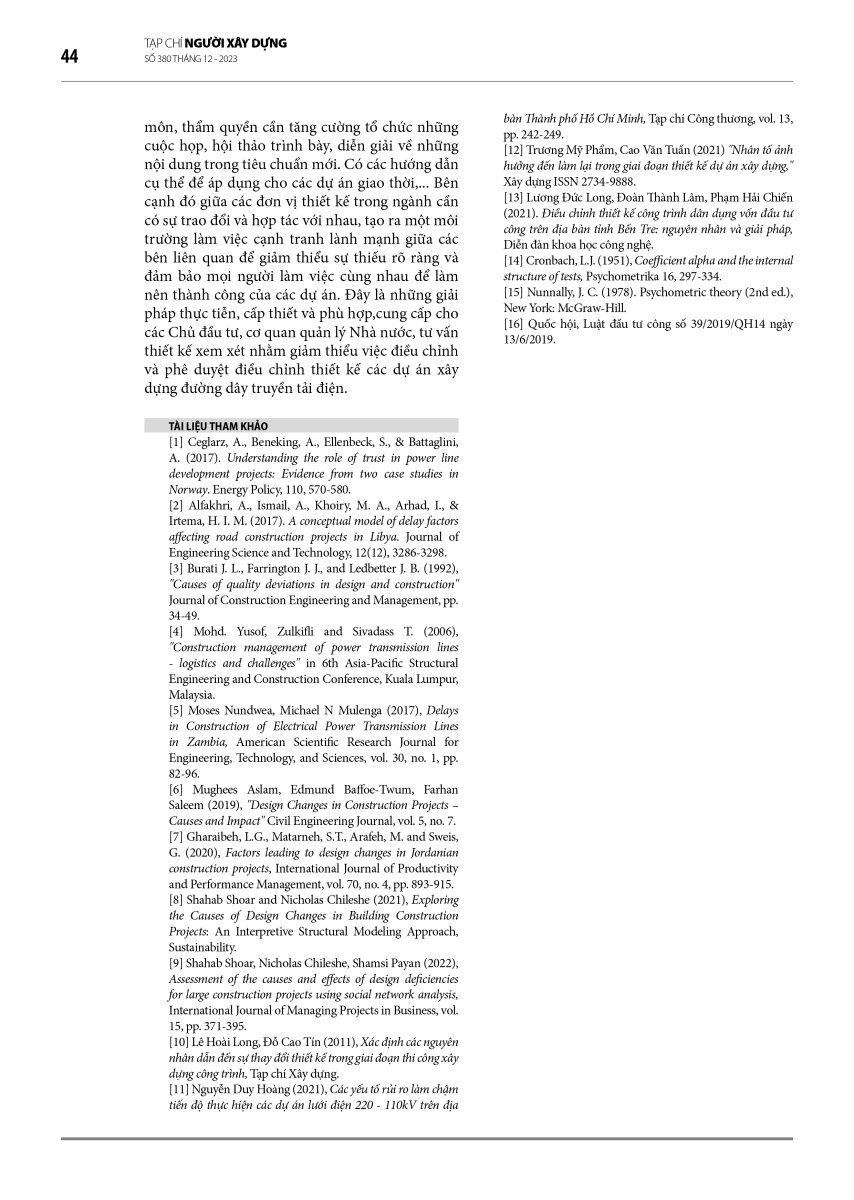

(NXD) -

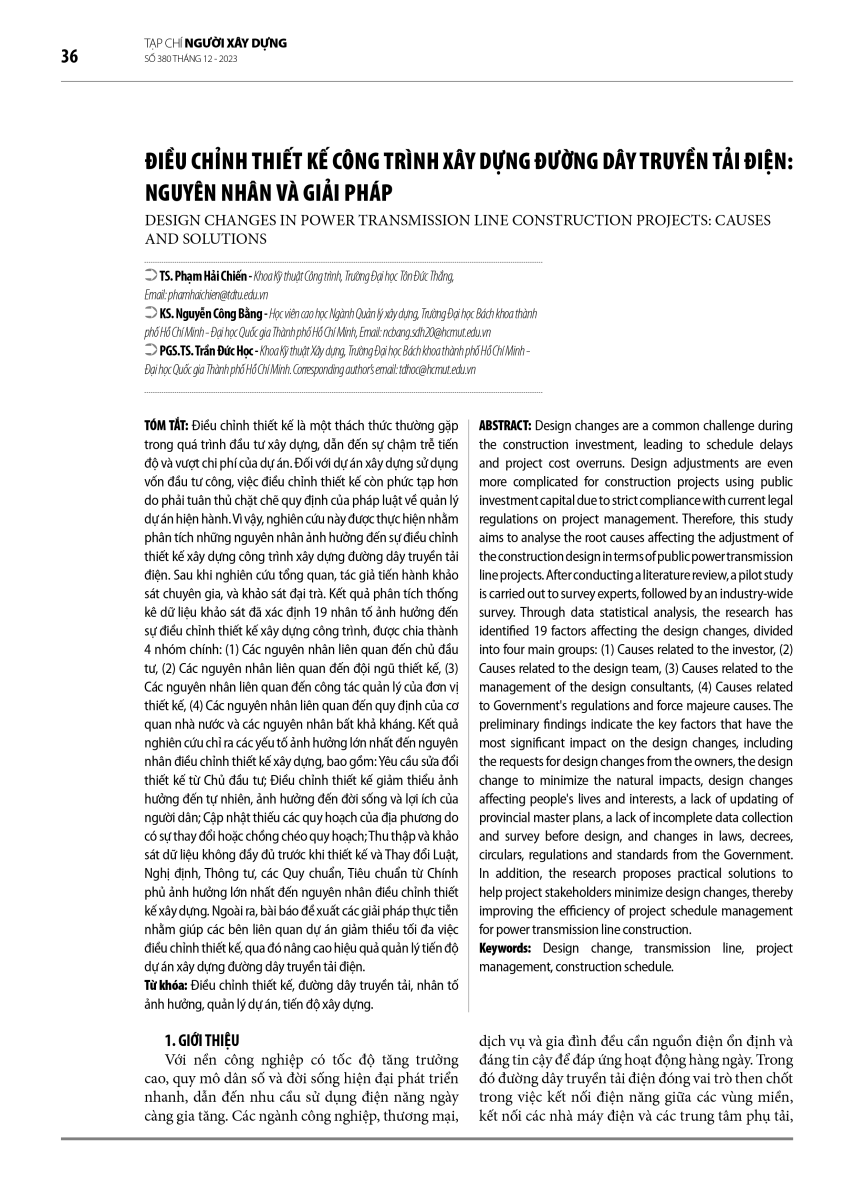

Design changes in power transmission line construction projects: Causes and solutions
- TS. Phạm Hải Chiến - Khoa Kỹ thuật Công trình, Trường Đại học Tôn Đức Thắng, Email: phamhaichien@tdtu.edu.vn
- KS. Nguyễn Công Bằng - Học viên cao học Ngành Quản lý xây dựng, Trường Đại học Bách khoa thành phố Hồ Chí Minh - Đại học Quốc gia Thành phố Hồ Chí Minh, Email: ncbang.sdh20@hcmut.edu.vn
- PGS.TS. Trần Đức Học - Khoa Kỹ thuật Xây dựng, Trường Đại học Bách khoa thành phố Hồ Chí Minh - Đại học Quốc gia Thành phố Hồ Chí Minh. Corresponding author’s email: tdhoc@hcmut.edu.vn

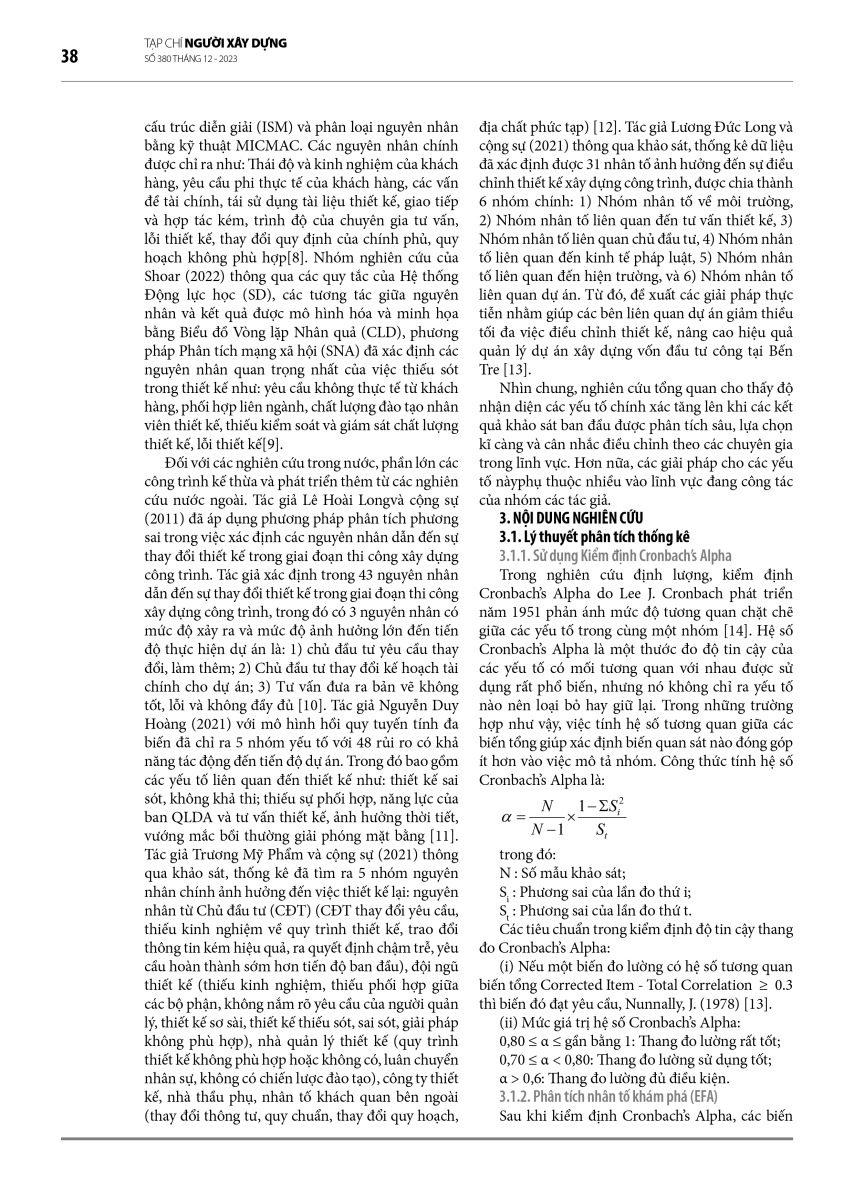

Điều chỉnh thiết kế là một thách thức thường gặp trong quá trình đầu tư xây dựng, dẫn đến sự chậm trễ tiến độ và vượt chi phí của dự án. Đối với dự án xây dựng sử dụng vốn đầu tư công, việc điều chỉnh thiết kế còn phức tạp hơn do phải tuân thủ chặt chẽ quy định của pháp luật về quản lý dự án hiện hành. Vì vậy, nghiên cứu này được thực hiện nhằm phân tích những nguyên nhân ảnh hưởng đến sự điều chỉnh thiết kế xây dựng công trình xây dựng đường dây truyền tải điện. Sau khi nghiên cứu tổng quan, tác giả tiến hành khảo sát chuyên gia, và khảo sát đại trà. Kết quả phân tích thống kê dữ liệu khảo sát đã xác định 19 nhân tố ảnh hưởng đến sự điều chỉnh thiết kế xây dựng công trình, được chia thành 4 nhóm chính: (1) Các nguyên nhân liên quan đến chủ đầu tư, (2) Các nguyên nhân liên quan đến đội ngũ thiết kế, (3) Các nguyên nhân liên quan đến công tác quản lý của đơn vị thiết kế, (4) Các nguyên nhân liên quan đến quy định của cơ quan nhà nước và các nguyên nhân bất khả kháng. Kết quả nghiên cứu chỉ ra các yếu tố ảnh hưởng lớn nhất đến nguyên nhân điều chỉnh thiết kế xây dựng, bao gồm: Yêu cầu sửa đổi thiết kế từ Chủ đầu tư; Điều chỉnh thiết kế giảm thiểu ảnh hưởng đến tự nhiên, ảnh hưởng đến đời sống và lợi ích của người dân; Cập nhật thiếu các quy hoạch của địa phương do có sự thay đổi hoặc chồng chéo quy hoạch; Thu thập và khảo sát dữ liệu không đầy đủ trước khi thiết kế và Thay đổi Luật, Nghị định, Thông tư, các Quy chuẩn, Tiêu chuẩn từ Chính phủ ảnh hưởng lớn nhất đến nguyên nhân điều chỉnh thiết kế xây dựng. Ngoài ra, bài báo đề xuất các giải pháp thực tiễn nhằm giúp các bên liên quan dự án giảm thiều tối đa việc điều chỉnh thiết kế, qua đó nâng cao hiệu quả quản lý tiến độ dự án xây dựng đường dây truyền tải điện.
