Vốn điều lệ đăng ký chỉ có 3 tỷ đồng nhưng trong khoảng vài tuần, doanh nghiệp này “dồn dập” được các thành viên của Tổng công ty Điện lực Miền Trung (EVNCPC) phê duyệt trúng tới 07 gói thầu xây dựng tổng trị giá lên tới gần 52 tỷ đồng. Nhiều gói gói thầu này hiện đang chậm tiến độ khiến chủ đầu tư phải liên tục phát văn bản cảnh báo xử lý, đôn đốc tiến độ…

“Truyền thống” chậm tiến độ

Công ty Điện lực Đắk Lắk (thành viên của EVNCPC) vừa có Công văn số 10914/ĐLPC-QLDA đề ngày 14/9/2026 gửi Công ty TNHH xây lắp công nghiệp Quảng Ngãi về việc cảnh báo chậm tiến độ và khẩn trương đẩy nhanh tiến độ thi công Gói thầu số 01/XL-46.2026: Thi công xây lắp công trình thuộc công trình Nâng cao độ tin cậy cung cấp điện các xuất tuyến trung áp khu vực Đội quản lý điện Đông Hòa, tỉnh Đắk Lắk năm 2026 (lần 2).

16-1789542191-xay-lap-quang-ngai-lai-bi-canh-bao-cham-tien-do-bat-thuong-o-viec-danh-gia-nang-luc-cua-thanh-vien-evncpc
Điện lực Đắk Lắk vừa phải phát văn bản lần 2  cảnh báo nhà thầu Công ty Xây lắp công nghiệp Quảng Ngãi chậm tiến độ thi công Gói thầu số 01/XL-46.2026.

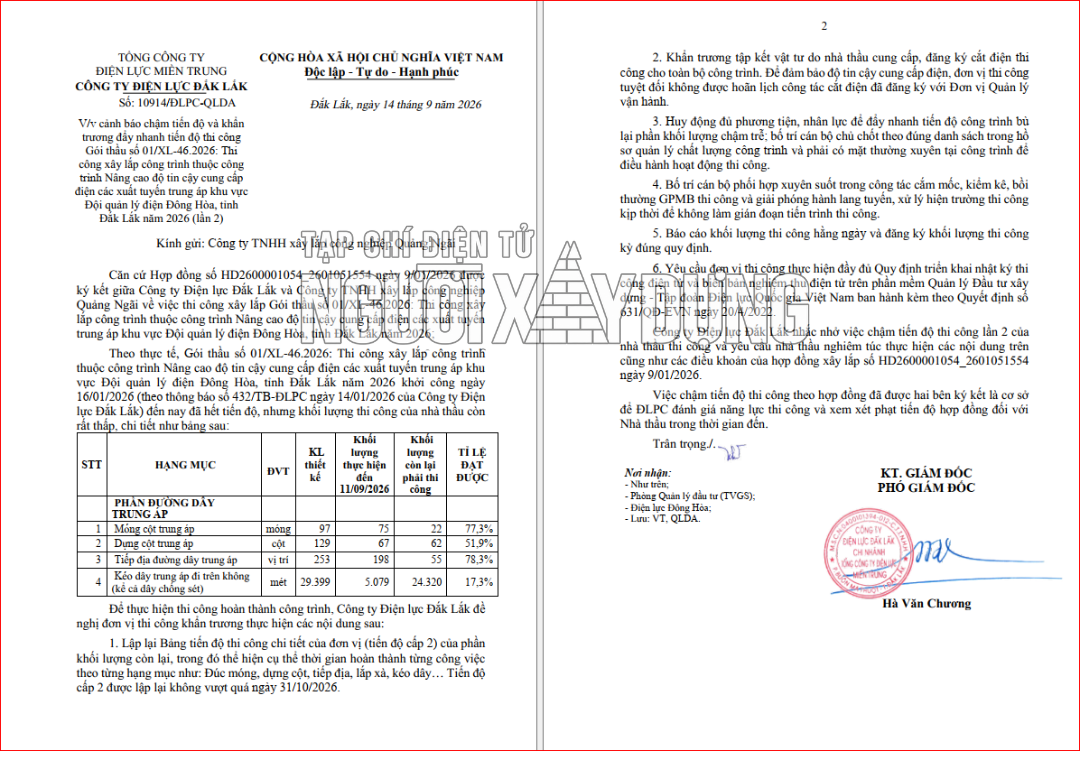

Theo thực tế, Gói thầu số 01/XL-46.2026 khởi công ngày 16/01/2026 đến nay đã hết tiến độ, nhưng khối lượng thi công của nhà thầu còn rất thấp. Cụ thể, hạng mục móng cột trung áp đạt 77,3%, dựng cột trung áp đạt 51,9%, tiếp địa đường dây trung áp đạt 78,3% và đặc biệt, kéo dây trung áp đi trên không (kể cả dây chống sét) mới đạt 17,3%.

Chủ đầu tư đã yêu cầu nhà thầu Xây lắp công nghiệp Quảng Ngãi: Lập lại bảng tiến độ thi công chi tiết của đơn vị (tiến độ cấp 2) của phần khối lượng còn lại… Tiến độ cấp 2 được lập lại không vượt quá ngày 31/10/2026; Khẩn trương tập kết vật tư do nhà thầu cung cấp, đăng ký cắt điện thi công cho toàn bộ công trình; Tuyệt đối không được hoãn lịch công tác cắt điện đã đăng ký;

Huy động đủ phương tiện, nhân lực để đẩy nhanh tiến độ công trình bù lại phần khối lượng chậm trễ; bố trí cán bộ chủ chốt theo đúng danh sách trong hồ sơ quản lý chất lượng công trình và phải có mặt thường xuyên tại công trình để điều hành hoạt động thi công; Bố trí cán bộ phối hợp xuyên suốt trong công tác cắm mốc, kiểm kê, bồi thường GPMB thi công và giải phóng hành lang tuyến, xử lý hiện trường thi công kịp thời để không làm gián đoạn tiến trình thi công…

Điện lực Đắk Lắk cảnh báo nhà thầu: “Việc chậm tiến độ thi công theo hợp đồng đã được hai bên ký kết là cơ sở để ĐLPC đánh giá năng lực thi công và xem xét phạt tiến độ hợp đồng đối với nhà thầu trong thời gian tới”.

Trước đó, vào ngày 01/06/2026, Công ty Xây lắp Quảng Ngãi cũng đã bị Điện lực Đắk Lắk ban hành Quyết định số 6476/ĐLPC-QLDA về việc cảnh báo chậm tiến độ cấp 2 tại Gói thầu số 01/XL-35.2026 (Thi công xây lắp công trình thuộc công trình Nâng cao độ tin cậy cung cấp điện các xuất tuyến trung áp khu vực Đội quản lý điện Tuy An, tỉnh Đắk Lắk năm 2026).

Về gói thầu trên, vào ngày 30/12/2025, ông Trần Văn Thuận, Giám đốc Công ty Điện lực Đắk Lắk đã ký Quyết định số 8860/QĐ-ĐLPC đã phê duyệt cho Công ty Xây lắp Công nghiệp Quảng trúng thầu thi công với giá 9,420 tỷ đồng, thời gian thi công là 240 ngày (tức là đầu tháng 9/2026 phải hoàn thành).

16-1789542191-xay-lap-quang-ngai-lai-bi-canh-bao-cham-tien-do-bat-thuong-o-viec-danh-gia-nang-luc-cua-thanh-vien-evncpc

16-1789542191-xay-lap-quang-ngai-lai-bi-canh-bao-cham-tien-do-bat-thuong-o-viec-danh-gia-nang-luc-cua-thanh-vien-evncpc
Mặc dù liên tục chậm tiến độ thi công tại Đắk Lắk, Gia Lai nhưng mới đây, Điện lực Quảng Ngãi vẫn phê duyệt cho nhà thầu Xây lắp công nghiệp Quảng Ngãi trúng thầu.

Điều khá khó hiểu, chỉ trong vòng ít ngày, Điện lực Đắk Lắk liên tục phê duyệt cho Công ty Xây lắp công nghiệp Quảng Ngãi trúng các gói thầu có giá trị lớn như: Ngày 31/12/2025, trúng Gói thầu số 01/XL-22.2026 trị giá 8,438 tỷ đồng; Ngày 31/12/2025, trúng Gói thầu số 01/XL-35.2026 trị giá 11,910 tỷ đồng; Ngày 05/01/2026, trúng Gói thầu 01/XL-1.2026 trị giá 8,419 tỷ đồng…

Trước đó, vào ngày 15/7/2026, một thành viên khác của Tổng công ty Điện lực Miền Trung là Điện lực Gia Lai cũng có Văn bản số 5991/GLPC-QL về việc cảnh báo nhà thầu Công ty Xây lắp công nghiệp Quảng Ngãi liên quan đến việc thực hiện hợp đồng xây lắp thuôc công trình: Hoàn thiện lưới điện THA khu vực An Khê và Đăk Pơ tỉnh Gia Lai năm 2026.

Theo chủ đầu tư: "Gói thầu số 2/XL có thời gian khởi công vào ngày 14/01/2026 và hoàn thành toàn bộ công trình đưa vào sử dụng vào ngày 14/07/2026. Tuy nhiên đến nay (ngày 14/07/2026), tiến độ thi công của nhà thầu cũng chỉ hoàn thành được 11% khối lượng so với hợp đồng và nhà thầu vẫn chưa tập kết đầy đủ VTTB B cấp…

Tất cả các tổ đội đã dừng thi công, rút khỏi công trường kể từ ngày 30/05/2026
không rõ lý do và chưa được chủ đầu tư cho phép. Mặc dù, Công ty Điện lực Gia Lai đã đề ra các giải pháp tại cuộc họp ngày 02/07/2026 nhưng nhà thầu vẫn không tuân thủ theo các nội dung kết luận và chỉ chính thức quay lại thi công kể từ ngày 08/07/2026 nhưng cũng chỉ hoạt động cầm chừng đổ móng bê tông tập trung thêm 24 móng cho đến nay…".

Trước đó, tại các gói thầu xây lắp khác ở Điện lực Gia Lai, Công ty Xây lắp công nghiệp Quảng Ngãi cũng đã bị chủ đầu tư này ban hành các Quyết định số 899/GLPC-QLDA ngày 28/7/2025 về cảnh báo lần 2 thi công chậm tiến độ tại gói thầu Gói thầu số 2/XL; Quyết định 2092/GLPC-QLDA ngày 13/05/2025 về việc cảnh báo lần 1 thi công chậm tiến độ Gói thầu số 2/XL.

Năng lực "khiêm tốn" nhưng vẫn trúng thầu hàng chục tỷ

Theo hồ sơ, Công ty Xây lắp công nghiệp Quảng Ngãi thành lập ngày 16/03/2006, địa chỉ tại số 285 Nguyễn Công Phương, phường Nghĩa Lộ, tỉnh Quảng Ngãi. Doanh nghiệp này do ông Huỳnh Văn Trọng, sinh năm 1954 làm Giám đốc, người đại diện pháp luật.

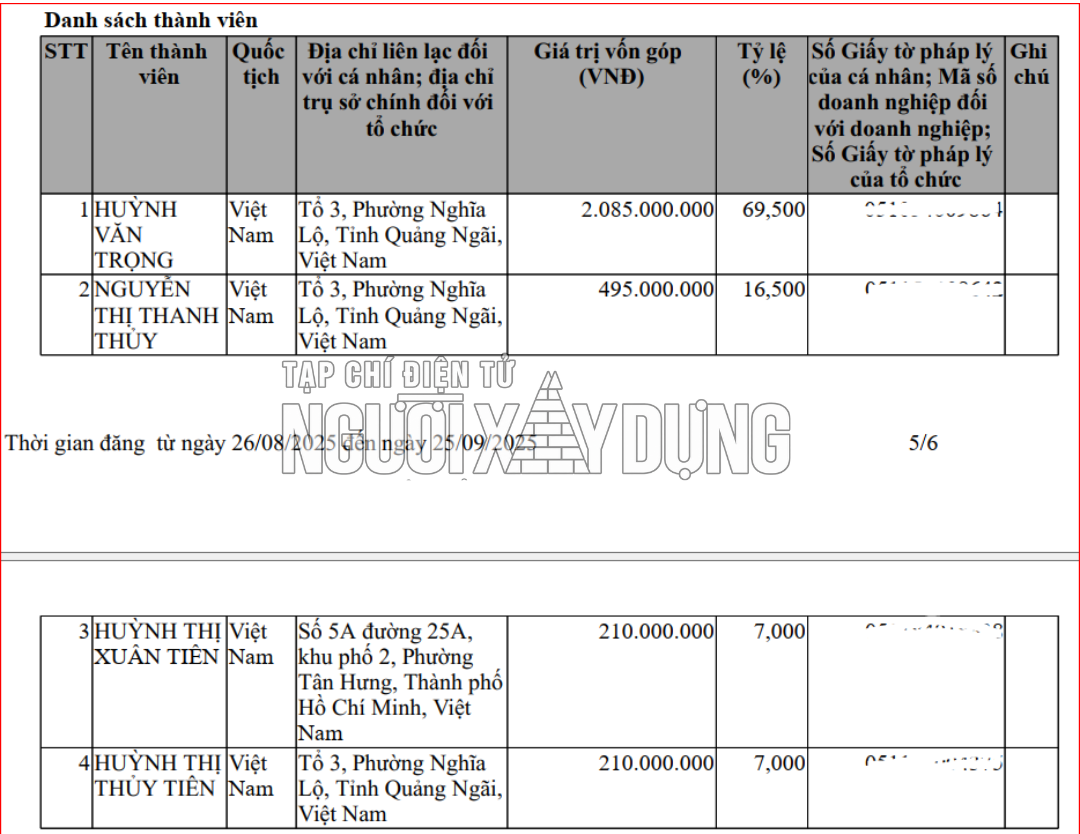

Cập nhật thời điểm ngày 26/8/2025, doanh nghiệp đăng ký tổng số lao động là 5 người và có vốn điều lệ là 3 tỷ đồng. Trong đó, ông Trọng sở hữu 69,5% (tương đương 2,085 tỷ đồng); bà Nguyễn Thị Thanh Thủy (sinh năm 1958) sở hữu 16,5%; bà Huỳnh Thị Xuân Tiên (sinh năm 1984) và Huỳnh Thị Thủy Tiên (sinh năm 1982) cùng sở hữu 7%.

16-1789542542-xay-lap-quang-ngai-lai-bi-canh-bao-cham-tien-do-bat-thuong-o-viec-danh-gia-nang-luc-cua-thanh-vien-evncpc
Vốn điều lệ khiêm tốn của Xây lắp công nghiệp Quảng Ngãi.

Mặc dù theo hồ sơ đăng ký kinh doanh, năng lực tài chính và nhân sự của Xây lắp công nghiệp Quảng Ngãi tương đối “khiêm tốn”, nhưng bất ngờ chỉ trong vòng ít ngày, doanh nghiệp này liên tiếp được Điện lực Đắc Lắk phê duyệt trúng tới 4 gói thầu (2 ngày); Điện lực Gia Lai 02 gói ( chỉ 1 ngày) và Điện lực Quảng Ngãi phê duyệt 1 gói thầu. Chỉ riêng ở 07 gói thầu xây dựng này mà thành viên của Tổng công ty Điện lực Miền Trung (EVNCPC) phê duyệt đã giá trị lên tới gần 52 tỷ đồng.

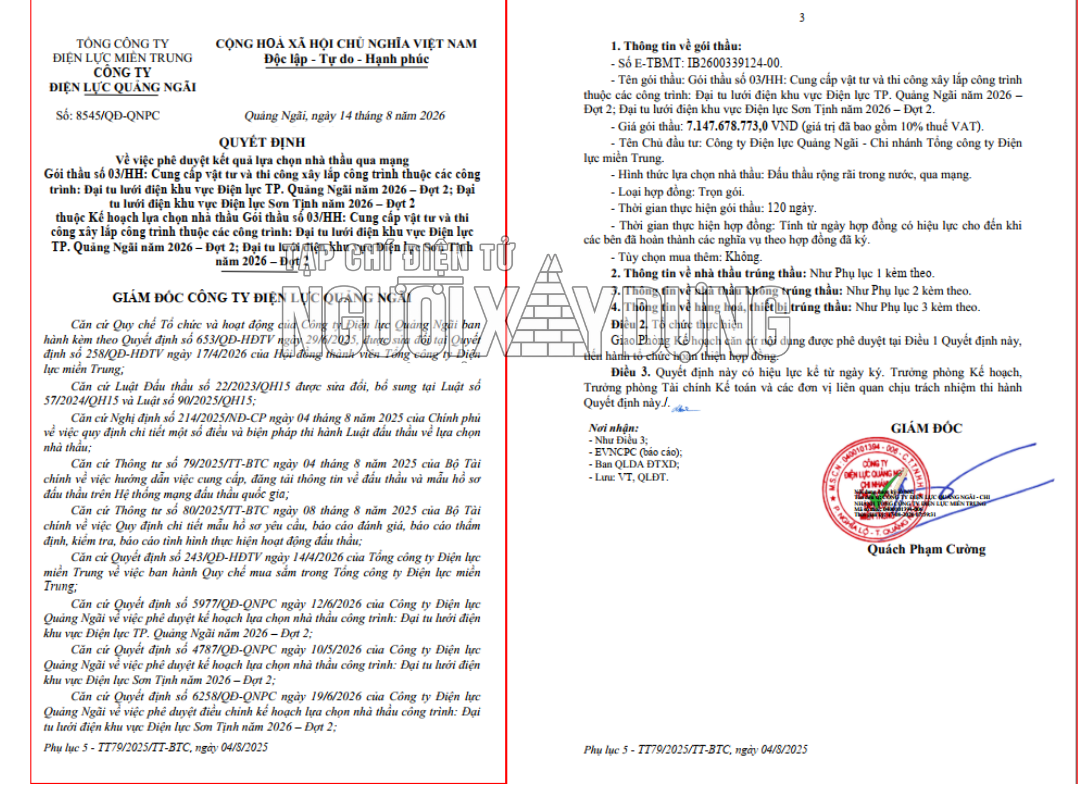

Chưa kể gần đây, ngày 17/08/2026, Điện lực Quảng Ngãi tiếp tục phê duyệt cho doanh nghiệp này trúng gói thầu thi công xây lắp (số 03/HH) trị giá hơn 6,2 tỷ đồng.

An Nhiên
